一、售前服務
1、了解客戶需求
銷售工程師到客戶現場,了解客戶的設備要求,包括設備節拍、生產現狀、使用要求、品牌要求、特殊要求等;
?
2、制定合理技術方案
銷售工程師向公司技術人員進行反饋,并提供產品資料、工藝要求資料、品牌配置資料等,技術人員根據客戶的要求,制定合理技術方案,并通過多次的現場交流與協商,確定最終技術方案;
?
3、簽訂項目合同與技術協議
確定項目價格、交期、付款方式等商務細則,項目技術要求與技術規范等項目技術協議細則,最終簽訂合同與技術協議;
?
?
二、項目實施流程
?
?

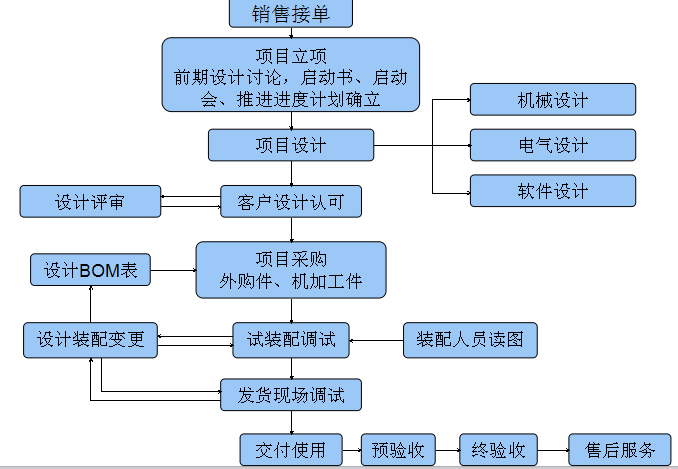

1.?銷售接單。
銷售工程師接單后,職責由銷售轉變成項目副經理。
2.?項目立項。
由項目經理組織相應人員:總工程師、設計師、采購、裝配、售后,進行前期設計討論,編寫項目立項書,召開啟動會,所有人員簽字確認,并確立推進進度計劃。
討論主要內容:
1設計討論:機電軟設計周期;
2采購討論:標準件、加工件等采購周期;
3裝配討論:試裝配、發貨與現場安裝調試周期;
4風險討論:討論項目風險,從設計、采購、裝配等方面規避;
形成文件主要有《XX項目啟動書》、《XX項目推進計劃》等。
3.?項目設計。
項目經理和總工程師對設計人員分配設計任務,主設計師需第一時間拿到設計要求,防止盲目設計。項目經理需及時跟進各項設計的進度,監督各設計師在項目進度計劃表規定的時間內完成設計任務。
(1)機械設計:由機械工程師完成機械方面的設計,總工程師審核
(2)電氣設計:由電氣工程師完成電氣方面的設計,總工程師審核
(3)軟件設計:由軟件設計師完成軟件方面的設計,總工程師審核。
4.?客戶設計認可。
項目經理和客戶協商好時間、地點、人員后(人員可為總工程師、主設計師),將項目設計內容帶給客戶,并與總工程師或主設計人員將內容清晰的表達給客戶,與客戶進行設計評審。評審過程中,如客戶認可,則簽字確認此設計。
如客戶不認可:
1設計理念偏離客戶的設計要求,項目經理和總工程師協助主要設計人員對設計整改,再次評審;
2設計理念不偏離客戶的設計要求,項目經理需說服客戶,讓其理解并接受正確的設計觀念。
項目設計內容提供給客戶時,主設計師與項目經理需主動說明并確定以下幾點:
1設備的適用性或通用性,明確強調設備使用目的,闡述設備的原理與動作控制流程;
2材料的選擇,強調選材,讓客戶明確使用材料;
3明確材料熱處理與表面處理,如淬火、電鍍、噴塑、噴漆(顏色色系)、陽極等;
4關鍵設備零部件加工精度、裝配精度等;
5其他重要設計要點。
評審過程中除了設計原理技術環節的溝通,一定時刻提醒自己是否溝通好細節,細節錯誤會導致后續風險!
5.?項目采購。
(1)設計師將項目需要的外購件及機加工件填入請購單,提交給采購員,形成《XX項目采購BOM清單》。
(2)采購員進行采購。
1采購員接到請購單后,進行詢價,需找兩家以上供應商對比價格,在保證貨物質量可靠的情況下降低采購成本;
2簽訂采購合同后,采購員提交用款申請給財務,財務支付貨款;3采購員將貨期及時反饋給請購人員,到貨后入庫,通知請購人員驗貨提貨;
采購注意事項:
(1)如某些貨物貨期長、在項目設計之前就已經確定并且最終不會發生改變的型號,可申請?zhí)崆安少彛?/span>
(2)設計人員需與采購人員核對采購明細,主設計師與其他設計人員互相協調,避免型號出錯,防止盲目采購、盲目更改;
(3)如采購來的貨物安裝使用時發現不適合,主設計師需與采購人員共同協調,如換貨、重新采購、重新加工等。
6.?試裝配調試。
裝配工程師依照裝配圖紙進行產品的裝配,總工程師及主要設計師需協助裝配工作。如裝配出現問題:
1設計方面的問題,主設計師及裝配工程師需對設計變更,項目經理及總工程師輔助設計,形成《XX項目設計變更單》;
2外購件或加工件出現問題,裝配人員不可擅自修改,需讓主設計師及總工程師共同參與解決。變更設計后所需的裝配物料,需提交請購單給采購員進行采購,形成《XX項目增補采購BOM清單》。
????設計裝配變更,一定要通過主設計師審核,整改后裝配出來的是否符合客戶設計要求。將產品發往客戶前,一定先進行產品的調試,保證設備沒有問題。裝配工程師將產品裝配完全,項目經理、總工程師、主設計師需對產品調試評測,確認無誤后通知客戶來我廠進行設備預驗收。
7.?發貨現場調試。
(1)銷售工程師(項目經理)與客戶溝通送貨方式、發貨時間、發貨地點、安裝地點、吊裝方式,送貨車輛需提前安排好,裝配人員準備安裝所需的電線、裝配工具等。
(2)如調試出現問題,按設計和外購件、加工件兩種情況來處理,參照試裝配調試處理流程。
(3)再次裝調試,直到產品沒有問題出現。
8.?交付使用。
(1)?裝配結束后,裝配人員清理現場,防止安裝廢料遺落在設備中,并清點裝配工具,防止工具丟失。
(2)?通知甲方項目負責人,向其闡述設備已達到設備使用要求,可交付使用,并要求甲方組織人員,我方人員進行初步操作、維護培訓。
9.?預驗收。
交付使用后,項目經理向客戶提出并商討設備預驗收事宜,若未達到預驗收條款,設計人員與裝配人員積極協助,直至達到預驗收條件,辦理預驗收。
10、終驗收。
到達合同規定的使用期限,項目經理向客戶提出并商討設備終驗收事宜,若設備存在問題,設計人員與裝配人員積極協助,直至達到終驗收條件,辦理終驗收。
11、售后服務。
產品驗收結束后,客戶如遇使用問題,銷售工程師需及時安排售后人員進行產品的維修,總工程師、主設計師及裝配人員輔助售后人員。
12、項目總結會
項目完工后,需開會研討整個項目的得與失,分析問題出現的原因,明確責任人,分析總結,填入《XX項目總結》梳理整個項目流程,整理工作中的不足之處,爭取后續改進。
?
三、安裝調試技術服務
1、乙方應負責進行或委托進行設備的甲方現場安裝,包括設備卸貨、就位、動力能源連接等工作。
2、乙方委托進行安裝的,被委托方資質需要通過甲方確認。
3、乙方保證最大限度地減少甲方現場的安裝工作量,構件焊接、組裝、噴漆等工作,盡量在乙方場地完成。
4、乙方負責所提供設備的調試工作,直到符合甲方的使用要求。
5、乙方自備所有安裝調試必須的工具,甲方根據自身條件,可以提供必要的配合,但不承諾提供配合的限度。
6、安裝過程中與施工相關的材料、工具等,乙方自行保管,甲方不對在施工現場丟失的物品負任何責任。
7、安裝前至少1個月(雙方約定),乙方應就安裝現場所需條件提出書面說明,甲方負責按乙方要求做好設備安裝就位所需具備的網架結構、地面特構等。
8、甲方將提供安裝所必須的電源、氣源等動力引出點,引出點水平直線距離不超過20米。具體位置平面圖由甲方提供或由甲方現場指定。
9、甲方提供的電源引出點不包括插接盒及內置負荷開關,該類設備由乙方自行準備(雙方約定)。
10、設備和甲方主生產線有連鎖控制的,連鎖連接及管線安裝由乙方負責。甲方只負責不同廠家之間接口的溝通協調。
11、在不影響安裝調試進度的前提下,乙方應許可甲方相關人員配合或觀察調試過程。
12、乙方必須遵守甲方企業安全、防火相關規定,接受甲方安全管理,并辦理相關施工手續。需要動火的,需辦理動火證。
13、甲方對重要原材料的質量抽檢有異議時,乙方必須進行可信的書面澄清或予以更換。
14、甲方派專門人員進行安裝質量控制,乙方對甲方人員提出的動態質量問題,能立即整改的必須立即整改。不能立即整改的問題,乙方要提出書面整改計劃,并按計劃組織整改。
15、甲方在安裝、調試中發現的關鍵性質量問題,將影響整機重大性能或安全性的,甲方有權暫停施工,并由甲乙雙方行政管理人員、技術人員現場鑒定,制定整改措施、書面計劃,并組織整改,整改結果雙方項目負責人簽字確認。
16、調試期間,發現重要零部件損壞,乙方人員應做出書面《分析報告》,通報甲方。如甲方認為屬于部件質量問題,將要求乙方更換品牌或驗證貨物來源。
17、合同簽訂完成后,細化設計過程中,預先制作部分工裝,對產品的定位、吸附等性能的部分不確定性進行驗證;對于外購件的驗證,預先拿部分產品發供應商進行驗證,減小設備安裝調試過程中的風險;
18、設備進廠前預先與甲方溝通安裝地點,甲方預先清空現場并將二次動力源引入現場,最大限度的減少因施工對甲方的生產影響,并縮短現場安裝調試工期;
19、查看安裝現場,對安裝設備的承重地面、墻壁等進行實地測量,看是否符合安裝要求;
20、檢查設備要經過的出入口,是否足夠讓設備通過,否則要進行拆除或采取其他措施,以使設備順利到達安裝位置。
21、擬定一個設備安裝調試計劃,使安裝有步驟,按順序進行。
22、每日安裝完畢后及時清理現場,清收工具并妥善保管;
23、設備在安裝后應進行調試,調試時按技術指標逐項試驗,先做空載運轉,再做負荷試車,記錄各項指標是否達到要求;
24、調試驗收后,填寫安裝調試驗收單,驗收人簽字后歸檔;
25、驗收合格后的設備可投入正常使用,但對初產品要加強檢驗;
26、生產技術部門組織人員驗證,驗證合格后交付車間使用;
27、操作和維護人員需培訓相應知識;
四、售后服務流程
?
?
?
?
?
?
?
?
?
?
?

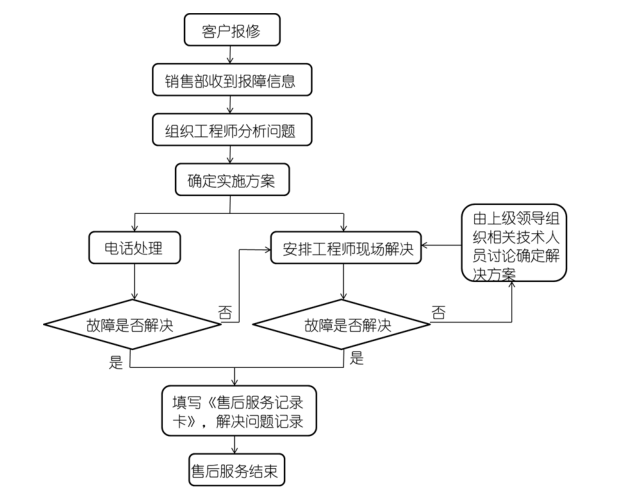

1、銷售部在接到客戶有關設備報修的信息時,應及時反饋給相關部門負責人,組織技術支持工程師分析問題并確認解決方案,隨后派出相應的售后技術服務人員,攜帶必要的工具趕赴現場。一般情況下,銷售部在接到客戶報障信息后,應組織售后技術人員在 1 小時之內給予客戶回復。如不能通過電話溝通解決問題,則分情況處理:
1)合肥市內客戶,售后技術人員應在 3 小時之內趕到客戶現場;
2)市外客戶,售后技術人員應在 48 小時之內趕到客戶現場。如有特殊情況(如疫情、自然災害等不可抗力因素),需提前電話告知客戶,雙方重新約定時間;
2、當售后技術服務人員到達客戶現場進行售后服務工作時,應主動與現場負責人進行溝通,詳細了解故障點和故障原因,針對問題采取有效方法排除故障。如出現本人不能解決的問題,應立即將信息反饋給相關部門領導,組織工程師探討解決方案,爭取在最短時間內排除故障;
3、售后服務過程中遇到無法解決的問題,技術人員應及時通過電話聯系部門負責人尋求解決方案,如需返回公司組織會議探討,應與客戶現場負責人商量,待取得同意后,將相關零件或資料一并帶回;
4、無論設備的售后服務是否處于保修期內,對用戶的服務要求,售后服務人員均應給以積極反應;對于保修期外的零件更換,由業務部根據公司相關規定提供報價給客戶,由客戶決定維修與否;
5、業務部需要做好售后服務和客戶投訴的記錄檔案;
6、售后服務人員的工作除更換不合格件、排除產品故障外,還應不斷學習關于公司產品的技術要求及生產流程,并向客戶提供正確使用(維護)方法;
7、售后服務人員在服務過程中應時刻注意維護公司形象,包括個人形象和專業形象。個人穿著應整潔得體,并佩戴我司廠牌,嚴禁穿短褲、拖鞋。與客戶溝通過程中,應體現出專業素養,表達清晰得體。
8、嚴格遵守用戶現場管理制度,嚴禁與用戶發生正面沖突;
9、在售后服務過程中,發現超出售后服務范圍或不屬本公司產品的故障原因,應對客戶耐心解釋,不得粗暴應對;
10、根據對售后服務問題的了解,售后服務人員應整理好材料,及時向研發部提出設備結構設計改進的建議;
五、售后服務承諾
1、質保期為自設備最終驗收之日起,整體質保期12個月,如設備出現非人為損壞的,乙方須負責免費維修和免費更換零配件;乙方在終驗收前,需要將設備的全套資料(包括使用說明書、備品備件、電氣圖紙、維修手冊、PLC程序、HIM程序、調試報告、出廠檢驗合格證等)交付給甲方。
2、設備質保期內,設備在運行中如發生問題,乙方在接到甲方關于故障通知(電話或傳真通知)后4小時內須給予回復。并給予指導維修,若甲方經指導無法完成維修,乙方需及時派遣人員至甲方現場維修。質保期內配件和人工等一切費用由乙方自行承擔。
3、質保期結束后,乙方仍負責對設備提供終身維修服務,乙方在接到甲方方故障通知后及時給予答復,必要時派遣專業技術人員到現場提供咨詢、維修服務,維修只收取維護成本費。
4、終身服務:在項目終驗收后,乙方負責定期進行回訪,向甲方了解設備使用情況,收集甲方意見和建議,對設備進行免費維修保養指導。
? ? ? ? 5、其他承諾:在設備的使用壽命期內,乙方保證對甲方設備的零部件、易損件等配件的長期供應與配合。
